À partir du mois de juillet, la seconde phase des travaux de développement du réseau de chaleur urbain à Saint-Ouen l’Aumône va démarrer. En parallèle, des travaux de renouvèlement du réseau auront également lieu cet été à Cergy et Pontoise.
L’objectif de ces chantiers est de développer et moderniser le réseau de chauffage afin d’assurer un service fiable et plus respectueux de l’environnement.
Le déploiement du réseau à Saint-Ouen l’Aumône

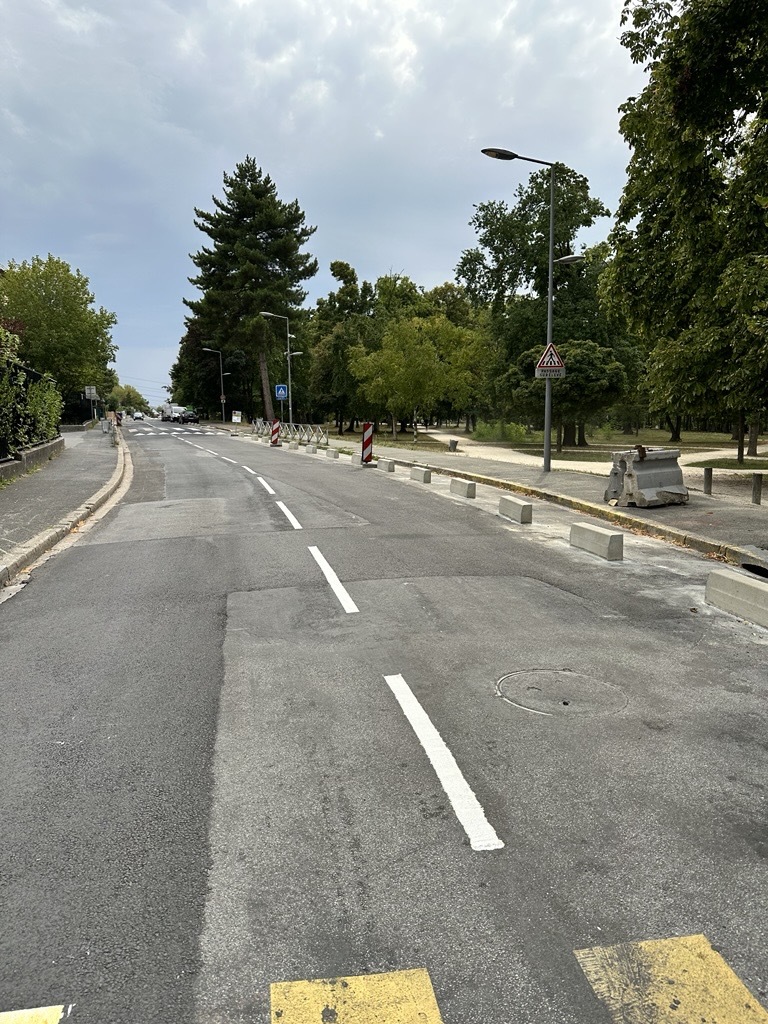

Le projet de développement du réseau à Saint-Ouen-l’Aumône se déploie sur plusieurs années. Après une première phase engagée en 2025, l’année 2026 marquera une étape importante avec le raccordement de nouvelles sous-stations et l’extension du réseau sur l’axe principal de l’avenue du Général de Gaulle. Ce déploiement sur la commune s’inscrit dans une démarche de transition énergétique et d’amélioration du service aux habitants. Au total, 525 m de réseau seront posés et 4 sous-stations seront créées.

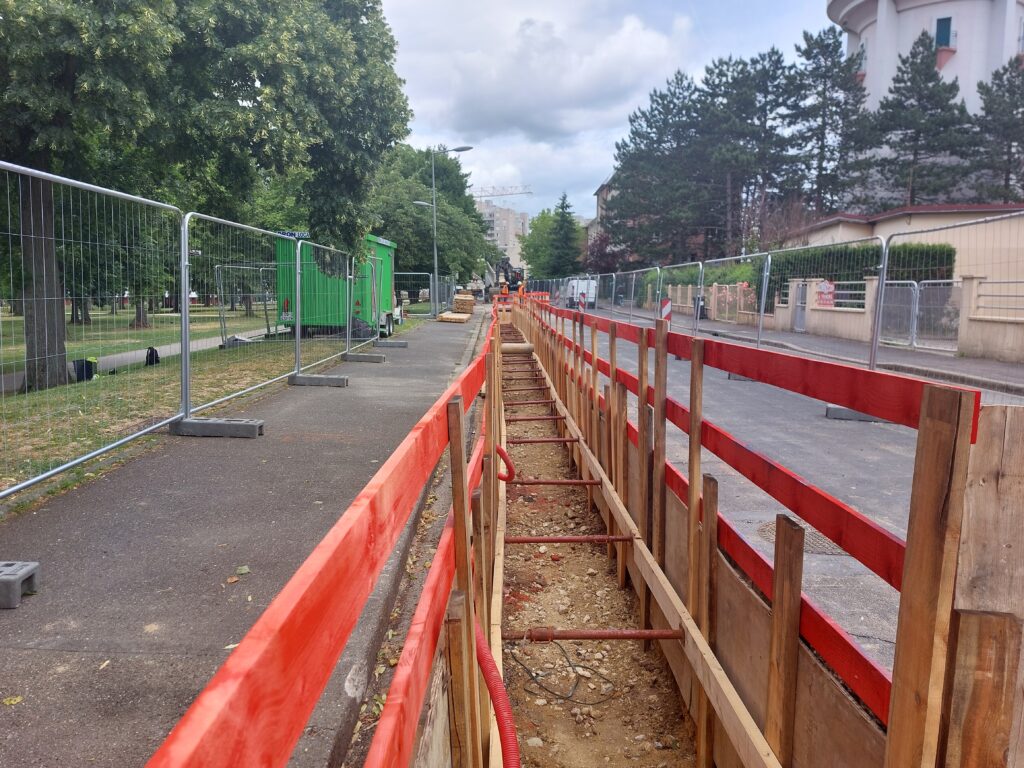

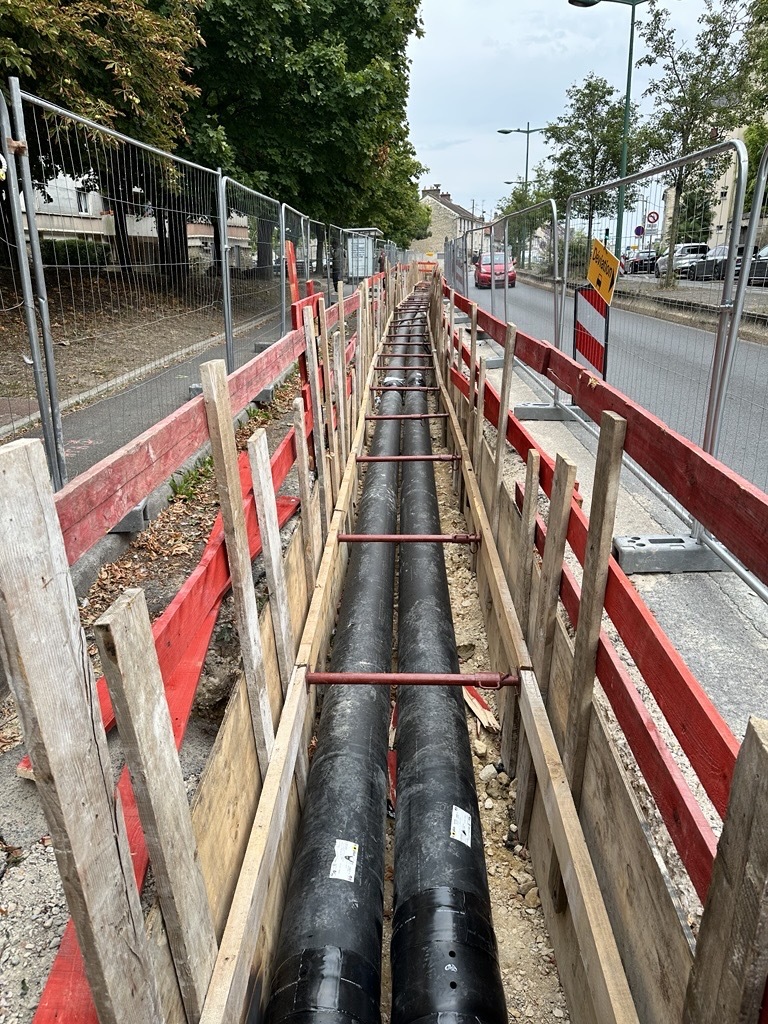

Les interventions se dérouleront entre début juillet et fin août, avec des phases adaptées selon les secteurs. Ces opérations pourront entraîner des modifications de circulation, des restrictions de stationnement et des adaptations des lignes de bus. L’accessibilité piétonne sera maintenue autant que possible, tout comme l’accès aux logements et la collecte des déchets.
Afin d’accompagner les riverains, un dispositif d’information complet sera mis en place : supports d’information, communication régulière, signalétique sur site et contact dédié joignable pendant toute la durée du chantier.
Un projet soutenu par l’État
Le développement du réseau de chauffage urbain dans le quartier du Parc Le Nôtre à Saint-Ouen l’Aumône est soutenu par le Fonds Chaleur, opéré par l’ADEME pour le compte de l’Etat, à hauteur de 2,5 millions d’euros (soit 20 % du coût du projet). La région Île-de-France participe également à ce projet à hauteur de 920 000 euros.
La rénovation du réseau se poursuit
À partir de juin 2026, CenergY lancera d’importants travaux de rénovation du réseau de chauffage à Cergy et à Pontoise.



Entre juin et fin septembre 2026, 1,5 kilomètres de réseau vont être renouvelés selon le planning ci-dessous :
- Avenue du Ponceau (260 ml) : du 6 juillet au 28 aout*
- Avenue des 3 Fontaines (270 ml) : du 22 juin au 31 juillet*
- Boulevard de l’Hautil (685 ml Cergy – 355 ml Pontoise) : du 15 juin au 24 septembre*. Sur cette zone, les travaux se dérouleront en plusieurs phases.
Pour suivre l’actualité des travaux, rendez-vous sur la page Infos travaux du site internet CenergY et sur l’application mobile Mon réseau Coriance.
*Dates données à titre indicatif, susceptibles d’être adaptées aux réalités du terrain et aux conditions météorologiques.
